東鑫垣項目部奮戰秋冬季

現在已進入了13年土建施工的最后時期,為確保今年土建主體施工計劃的順利實現,項目部結合資源配備和施工現場的實際情況,重新制定了詳細的施工計劃方案,細化到日,并于每天下午4點半在二平臺上海勝幫現場辦公室召開調度會,逐條檢查每日落實情況。

 項目部加強現場組織管理,督促施工單位配備足夠的機械設備和施工管理人員,對長期困擾現場的機械易損壞、維修周期長問題制定了專項檢查管理方案,并注重施工機械在使用過程中的管、用、養、修環節,提高施工機械的完好率和使用率,保證工程施工正常進行。

 抓好工序間的銜接,嚴格控制施工作業工序,縮短等待周期,要求施工單位提前預制,提前備料。如部分分包單位長期存在的工序脫節情況,在我項目部土建陳工的跟蹤落實下,提前聯系商混站,鋼筋模板驗收合格后立刻進行混凝土澆筑,極大的縮短了施工周期,提高了施工效率。

 做好施工單位材料物資采購的檢查工作,特別是螺栓、預埋件等,要求各施工單位將該提前采購的材料全部有序堆放于現場,做到可視化管理,避免了因施工材料采購準備不足,致使現場停工待料的情況,保證現場施工正常運行。

調整了作息時間,上班時間改為上午700——1200,下午1330——1800,并由項目部周經理和趙經理牽頭,實行領導干部值班制度,及時處理現場發生的各種問題,激勵士氣,加快施工進度。

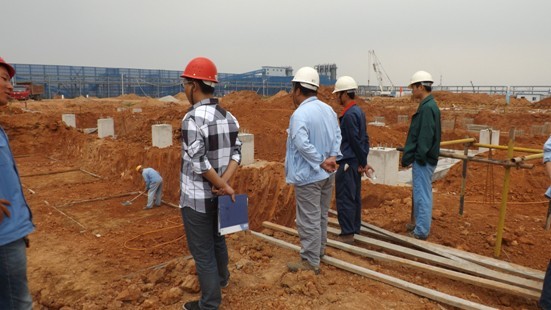

圖為每日現場施工協調會

確保質量。項目部進一步落實施工管理部質量管理體系,加強對施工技術的組織和領導,專業工程師全程追蹤,嚴抓各停檢點,保證了施工質量。各主體工程施工前由設計代表土建室李工進行詳盡的設計交底,使施工單位深刻理解了圖紙各部分的設計意圖,減少了不必要的返工,使施工質量再上一個新臺階。



圖為現場設計交底

 確保安全。我項目部建立作業班組、分包單位、現場項目部三級安全監控網絡,由安全經理牽頭,各專業工程師配合,充分發揮各施工單位專職安全員的監督作用,每天對各施工區域的安全用電、高空作業、結構吊裝等重要部位進行不間斷的巡查,發現問題及時整改、糾正和查清,進一步落實安全教育培訓制度,努力提高各施工人員的施工安全意識,達到使施工人員懂安全、用安全、識風險的目的,確保項目零安全事故。



圖為現場每日安全檢查

目前東鑫垣現場到處是一片繁忙的景象,雖然早晚氣溫已降至零下,但各施工單位士氣大增,干勁十足,大干熱潮一浪高過一浪,在上海勝幫東鑫垣項目部的領導下,一定繼續加班加點,搶工期、抓進度、保質量,全力推進工程建設,以高標準、高質量、高效率完成東鑫垣項目2013年的建設任務。
